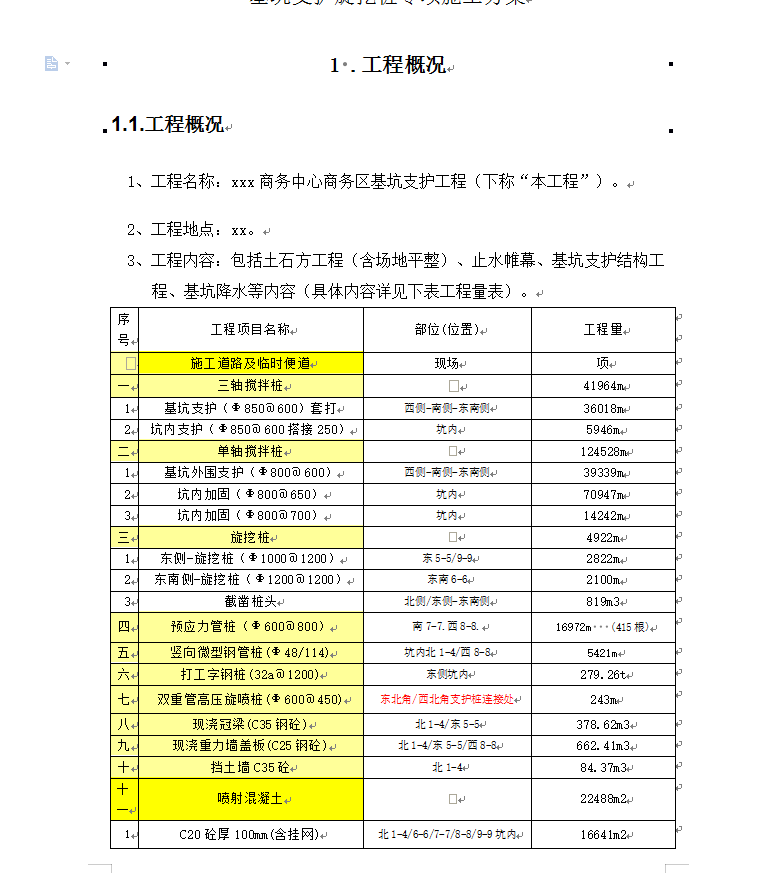

本工程基坑底周长615米,面积约20687平方米。北侧开挖深度约11.10米,其余三侧开挖深度约9.9米。本工程项目概述说明如有与设计图纸不符之处以设计图纸为准。
本工程为2层地下室,先行采用真空联合堆载预压软基处理方法,处理范围为:XX大道相邻侧处理边线XX大道处理边线,其余三侧为地下室边线外偏30m。
本基坑北侧临近XX大道,道路标高3.70m,道路下方有已施工电缆沟,地下室边距XX大道边约10m,北侧原{1200@1350旋挖桩及{850@600三轴搅拌桩已施工完毕。西侧、南侧均为空地,地面标高约0.00m,东侧为待建住宅用地,拟先行建设。本基坑底周长约615m,面积约20687m2。北侧开挖深度约11.10m,其余三侧开挖深度约9.9m。
基坑北侧、东侧侧壁安全等级为一级,西侧、南侧安全等级为二级,临时使用年限为一年。
