建筑工程土方开挖施工专项施工方案 19P
最近更新 2023年04月15日
资源编号 272080

#最新
建筑工程土方开挖施工专项施工方案 19P

2023-04-15 地基与基础工程 0 1,022
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 1积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

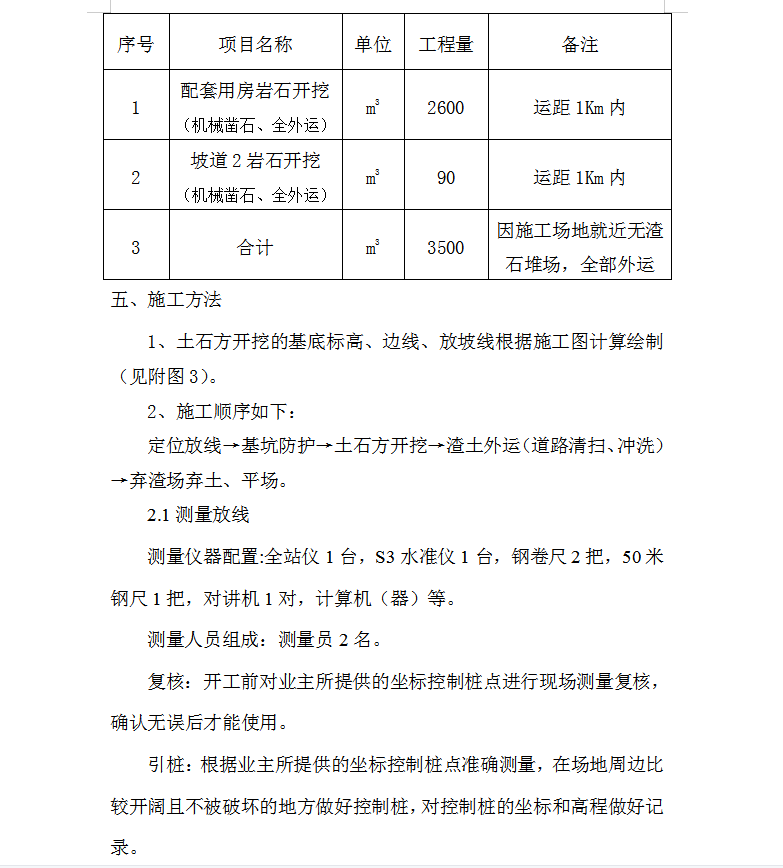

本工程25、26、35、36、37、40号地块位于XX。用地面积约1230亩(其中25号地块231.10亩,26号地块118.78亩,35号地块211.8亩,36号地块211.82亩,37号地块255.55亩,40号地块201亩);工程总挖方量约149万m3,总填方约 127万m3,地块综合平衡后土石方量外运约20万m3,总造价约 4300 万元。根据本工程的环境条件及特点,必须按照安全高效的原则选定爆破和机械破碎开挖结合的方法;控制好个别飞石的飞散距离和爆破滚石,同时要控制和减少爆破震动的危害,尽量减少震动波对周边建(构)筑物的影响。本工程距民居及小区、高压电线路、加油加气站、XX高速、XX大桥较近。根据本工程爆破施工方案及相关规范和现场环境条件等,以下所述区域区域需采用机械破碎凿打开挖,不能采用爆破作业以减少对周边建(构)筑物的影响。
