组装组框部分
1组装组框部分有需要时可直接引用机加部分的标准,相关标准被引用时同等有效。
2组装单元之前,对所配备的各组件材料必须复核图纸,查看编号有无写错或用错,以及表面状态如显见的刮花、撞伤、脱漆等,否则视为当事工序责任。
3常规思维可判断出的加工遗漏或错误材料,不可继续组装工序(如同一编号单元体,使用的同款材料在加工上却有明显不同),否则,记回组装班组同等责任。
4清洁根据4.3.11项执行,另材料碰口端头,必须着重清洁、干净程度以白光布擦拭无变色污渍为基准。
5横梁、立柱碰口处切割胶纸,只允许在碰接区向外延伸至30mm范围内。
6组框碰口胶保证足够胶量 (施打在材料碰口端头的胶体直径不得小于4mm) ,且保持胶线一次性连贯到位,不可出现间断或牵丝现象。测试样版还应在碰口端头的内腔加贴双面贴,以加大注胶形成的截面体积,加强防水及抗拉裂功能。
7组装平整度根据过往工程实际情况,统一定为室内面碰平。横、竖材料组装相碰后的平面间隙不可大于0.3mm。横梁与立柱形成的夹角(特别是转角斜位材料)需用直角尺或量角器测量,保证横梁装配无歪斜、无扭转。
8单元体或窗框组装后,组件材料相互间对比整体颜色无明显色差。特别留意开启扇装配后的开启方向,上下左右材料无用错及装反。
9组装螺丝规格按图纸要求,不可私自变更。保证紧固,且装配时不得使用润滑措施。
10单元体吊挂及安装固定用码件的安装位置(到料顶的上下位、到料边的进出位)以及编号必须保证正确无误, 公差按表10标准执行。
11吊装码上起吊装作用的吊装过孔必须保证能符合图纸要求,且无装配上的阻挡或遮盖,确保工地可以顺利吊装。
12上横梁(水槽料)内若设计加装有加力水槽码时,以缩入水槽料端头3-5mm为标准进行预留注胶 ,端面封胶状态要有斜坡口,方便工地再封胶时更易填充及密封。

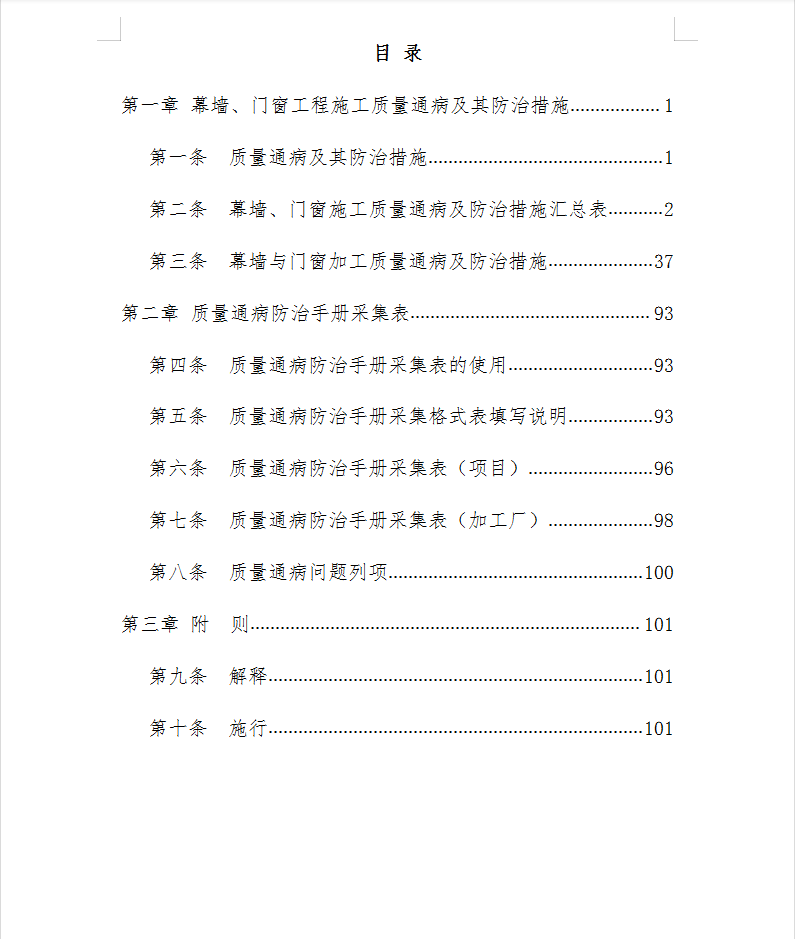

目录
第一章 幕墙、门窗工程施工质量通病及其防治措施....................................1
第一条 质量通病及其防治措施...............................................................1
.............
第九条 解释....................................................................................101
第十条 施行.......................................................................................101
常见问题
相关文章
猜你喜欢
- 安全资料包大全:9.5G,安全规范,PPT安全教育工种教育 2025-04-04
- 土木工程干货分享: 共201套,(技术,施工,安全,质量相关资料文件)含270个文件,合计5.12GB 2023-10-17
- 免费-安全资料干货大全:贺轩分享 龙湖房建项目安全资料参考大全(值得一看) 2023-09-12
- 工程干货:南方CASS教程、40套盘扣脚手架专家论证培训、全套标化表格、项目总结复盘资料(成本-技术质量-交付-评估、项目成本管控资料 2023-08-20
- 免费的工程干货分享:施工安全培训汇编(视频+PPT、)造价指标分析资料合集、施工深化设计CAD图、工作联系函、甲方发联系函等 2023-08-14
- 干货:贺轩分享安全工程安全资料、安全建筑资料全套类别(涉及各个类型),值得参考学习 2023-07-05
- 免费分享:注册安全工程师相关考试真题 2023-06-19
- 四川施工安全标准化管理资料编写指南 2023-05-17
- 脚手架安全管理专项培训 63P 2023-04-22
- 模板支撑架安全培训 57P 2023-04-22
