铝合金门窗安装技术管理主要说明:
施工准备工作、施工组织部署、施工工艺流程、质量验收标准、常规检验试验、常见质量问题、渗漏防治措施、成品保护措施

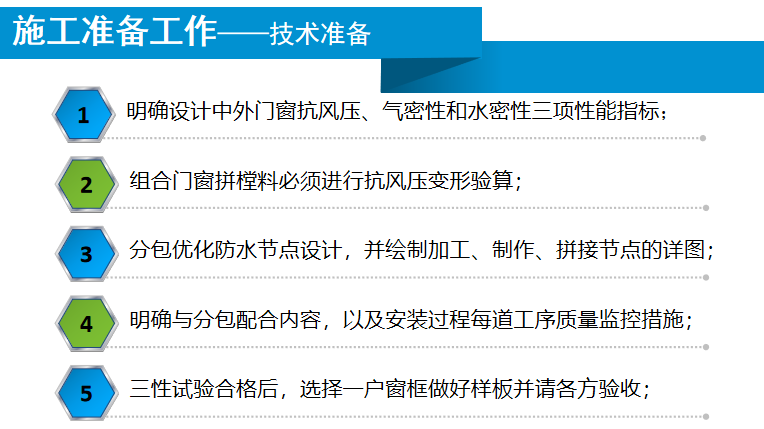

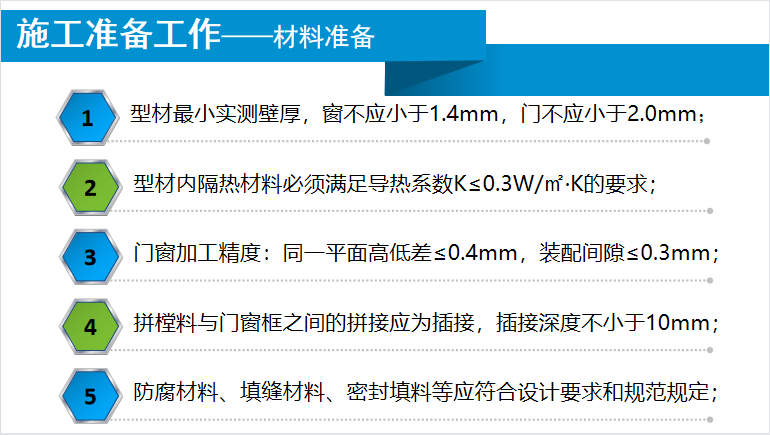

施工准备工作技术准备:
明确设计中外门窗抗风压、气密性和水密性三项性能指标;
组合门窗拼樘料必须进行抗风压变形验算;
分包优化防水节点设计,并绘制加工、制作、拼接节点的详图;
明确与分包配合内容,以及安装过程每道工序质量监控措施;
三性试验合格后,选择一户窗框做好样板并请各方验收;
