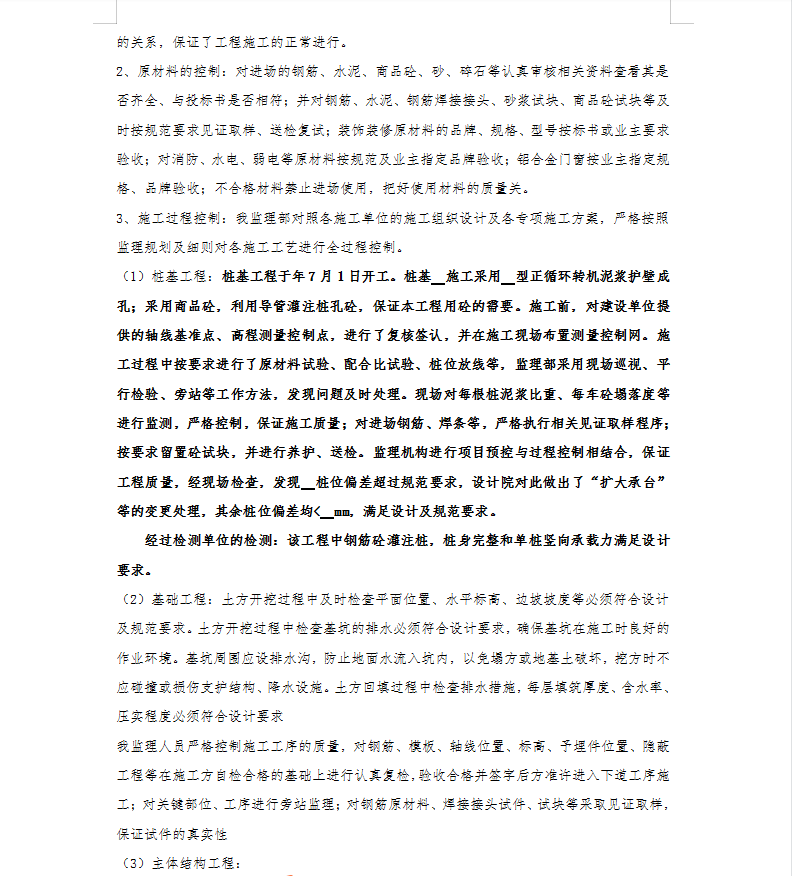

桩基工程于年7月1日开工。桩基 施工采用 型正循环转机泥浆护壁成孔;采用商品砼,利用导管灌注桩孔砼,保证本工程用砼的需要。施工前,对建设单位提供的轴线基准点、高程测量控制点,进行了复核签认,并在施工现场布置测量控制网。施工过程中按要求进行了原材料试验、配合比试验、桩位放线等,监理部采用现场巡视、平行检验、旁站等工作方法,发现问题及时处理。
