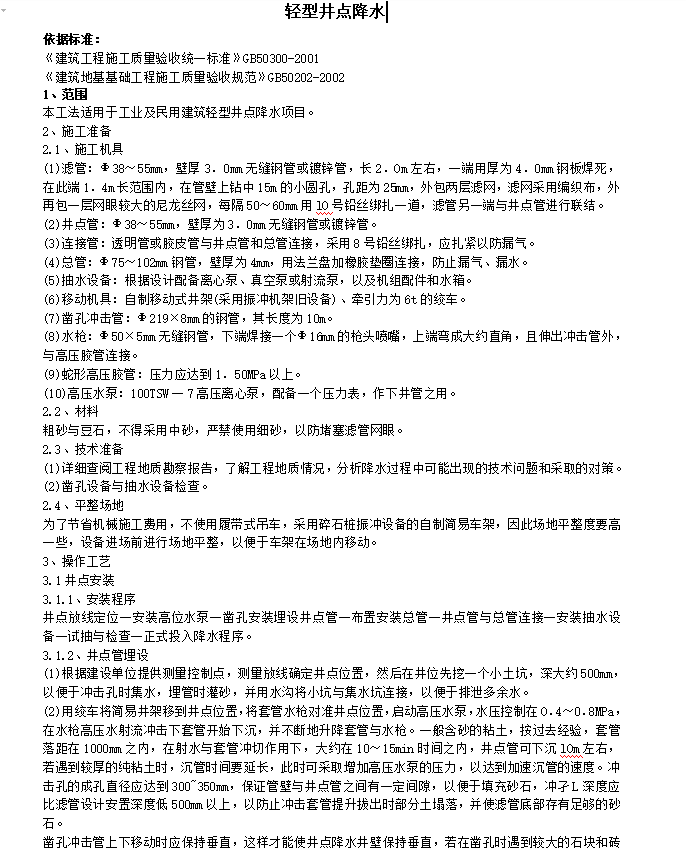

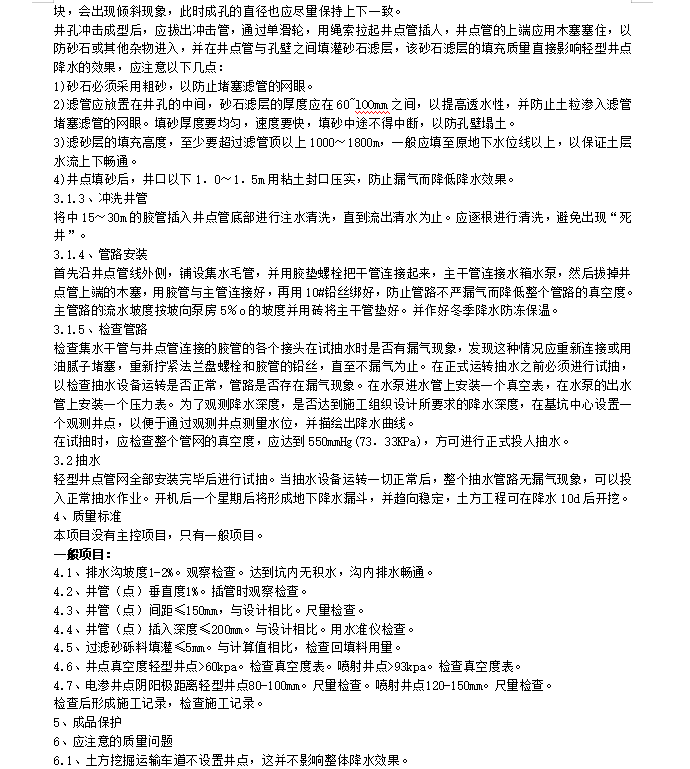

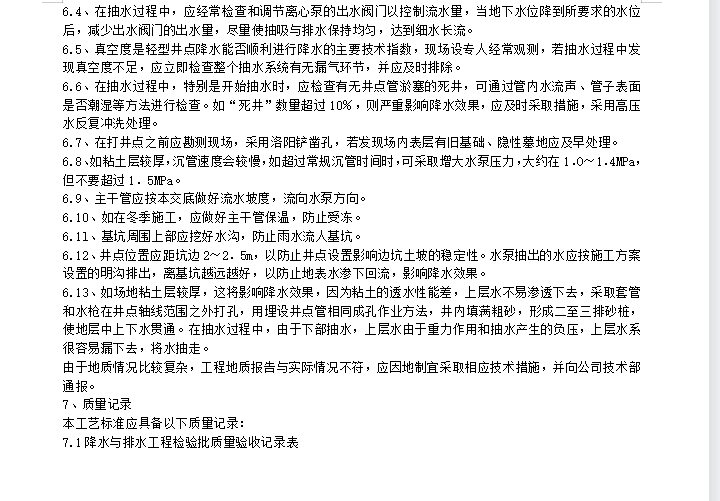

(1)根据建设单位提供测量控制点,测量放线确定井点位置,然后在井位先挖一个小土坑,深大约500mm,以便于冲击孔时集水,埋管时灌砂,并用水沟将小坑与集水坑连接,以便于排泄多余水。(2)用绞车将简易井架移到井点位置,将套管水枪对准井点位置,启动高压水泵,水压控制在O.4~0.8MPa,在水枪高压水射流冲击下套管开始下沉,并不断地升降套管与水枪。一般含砂的粘土,按过去经验,套管落距在1000mm之内,在射水与套管冲切作用下,大约在10~15min时间之内,井点管可下沉lOm左右,若遇到较厚的纯粘土时,沉管时间要延长,此时可采取增加高压水泵的压力,以达到加速沉管的速度。冲击孔的成孔直径应达到300~350mm,保证管壁与井点管之间有一定间隙,以便于填充砂石,冲孑L深度应比滤管设计安置深度低500mm以上,以防止冲击套管提升拔出时部分土塌落,并使滤管底部存有足够的砂石。
