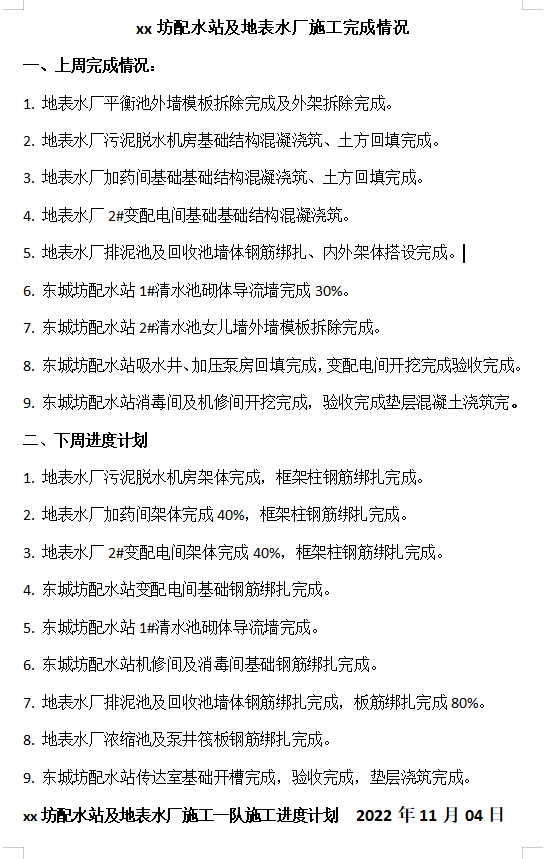

1.地表水厂平衡池外墙模板拆除完成及外架拆除完成。2.地表水厂污泥脱水机房基础结构混凝浇筑、土方回填完成。3.地表水厂加药间基础基础结构混凝浇筑、土方回填完成。4.地表水厂2#变配电间基础基础结构混凝浇筑。5.地表水厂排泥池及回收池墙体钢筋绑扎、内外架体搭设完成。6.东城坊配水站1#清水池砌体导流墙完成30%。7.东城坊配水站2#清水池女儿墙外墙模板拆除完成。8.东城坊配水站吸水井、加压泵房回填完成,变配电间开挖完成验收完成。9.东城坊配水站消毒间及机修间开挖完成,验收完成垫层混凝土浇筑完。
