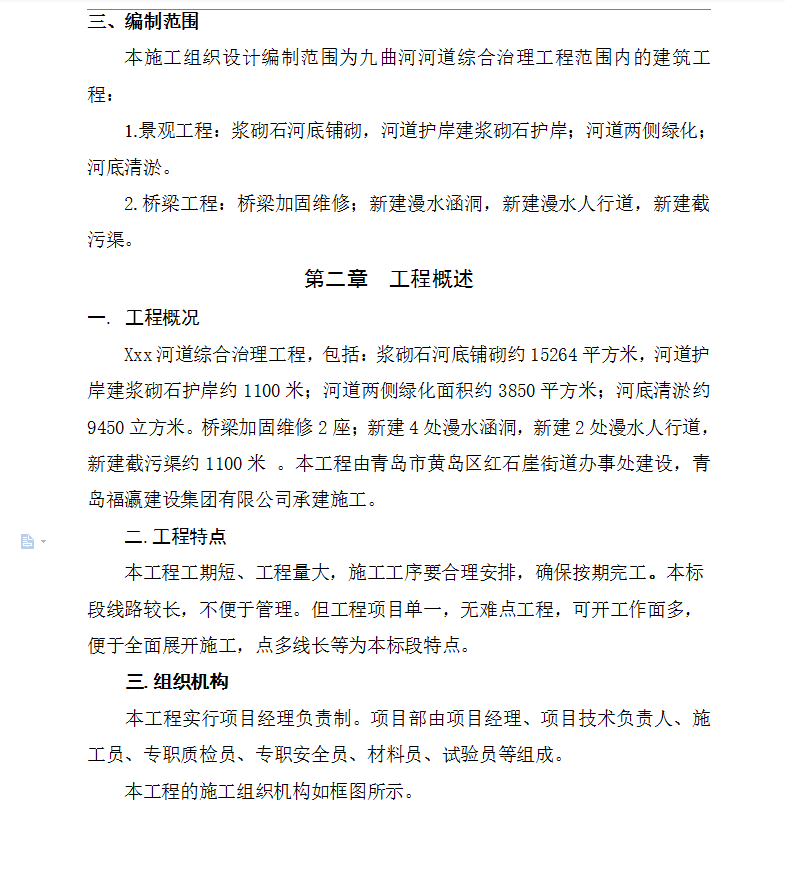

河道综合治理工程,包括:浆砌石河底铺砌约15264平方米,河道护岸建浆砌石护岸约1100米;河道两侧绿化面积约3850平方米;河底清淤约9450立方米。桥梁加固维修2座;新建4处漫水涵洞,新建2处漫水人行道,新建截污渠约1100米 。

本工程工期短、工程量大,施工工序要合理安排,确保按期完工。本标段线路较长,不便于管理。但工程项目单一,无难点工程,可开工作面多,便于全面展开施工,点多线长等为本标段特点。

本工程主体工程主体工程施工期2座桥梁加固维修;4处漫水涵洞,2处漫水人行道,截污渠必须在围堰保护下施工。根据工程特性并结合现场实际情况,确定围堰高度,堰顶高程高出洪水位50cm,围堰结构形式为粘土均质围堰(外侧袋装土),内外坡坡度均为 1:1.,堰顶宽2m。围堰填筑用料利用大堤开挖料,不足部分在指定的土料场取土。围堰在完成任务后,应拆除至围堰施工前的河床高程,弃于指定的位置。
