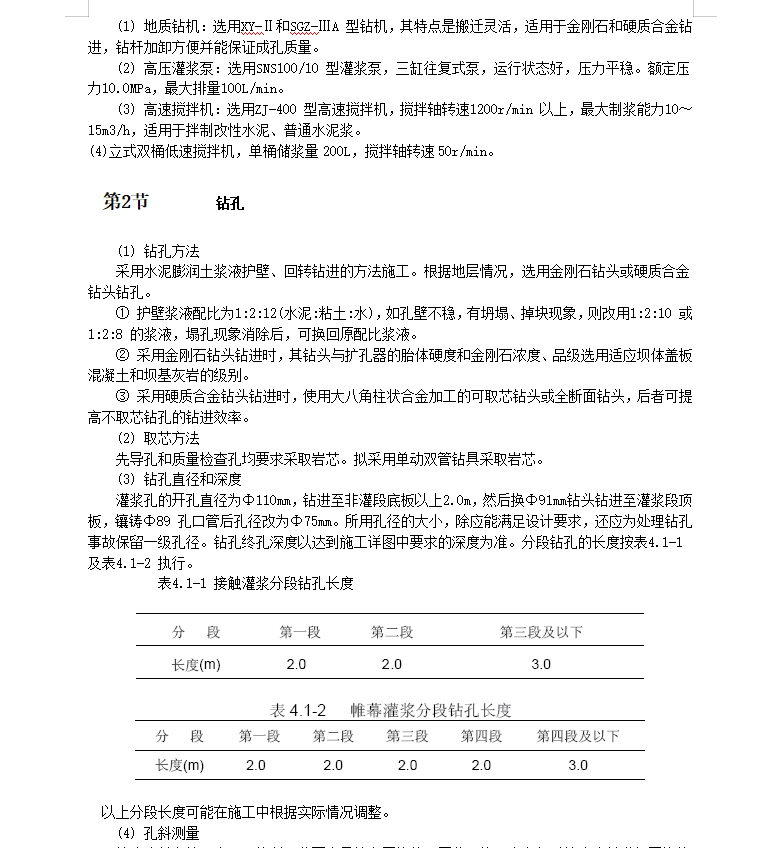

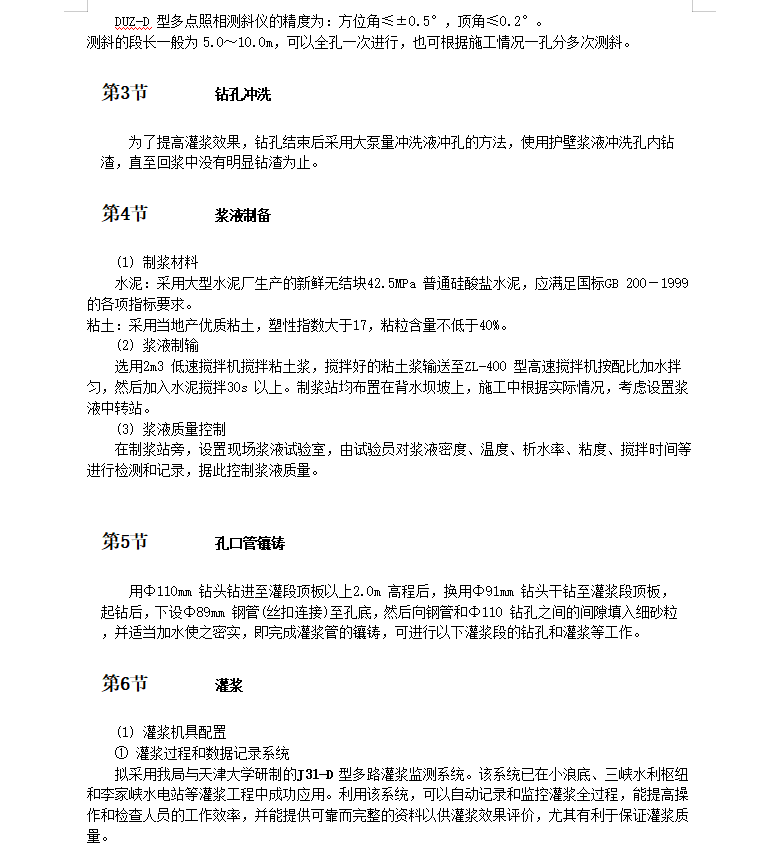

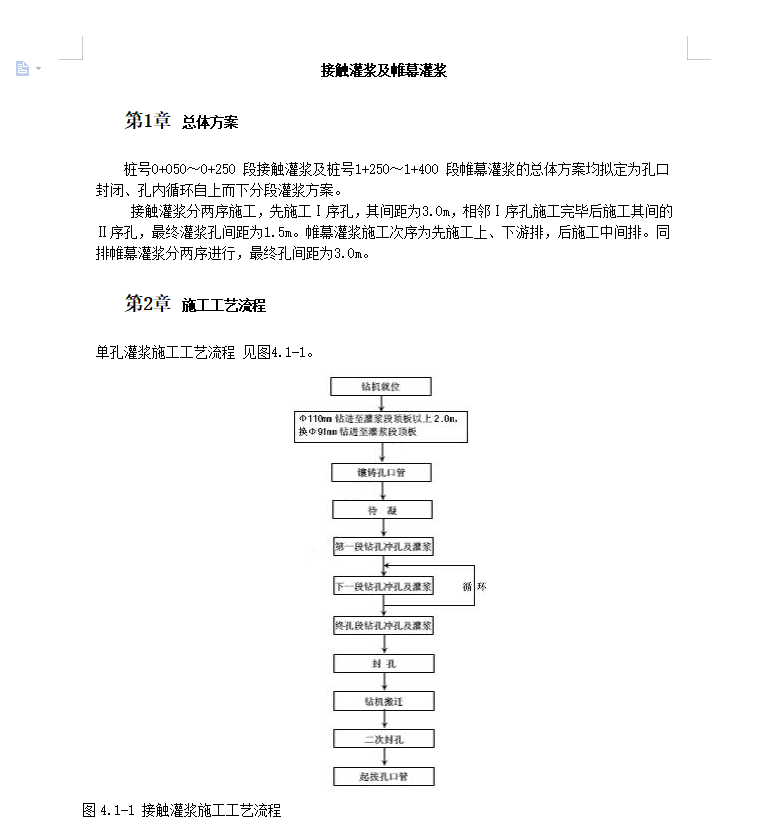

桩号0+050~0+250 段接触灌浆及桩号1+250~1+400 段帷幕灌浆的总体方案均拟定为孔口封闭、孔内循环自上而下分段灌浆方案。
接触灌浆分两序施工,先施工Ⅰ序孔,其间距为3.0m,相邻Ⅰ序孔施工完毕后施工其间的Ⅱ序孔,最终灌浆孔间距为1.5m。帷幕灌浆施工次序为先施工上、下游排,后施工中间排。同排帷幕灌浆分两序进行,最终孔间距为3.0m。
本项目的施工机具计划按“两机一泵”进行配置,即一个机组的施工设备由两台地质钻机、一台高压灌浆泵和其它必要的设备(灌浆自动记录仪、高速制浆机、低速搅拌机等)组成。
