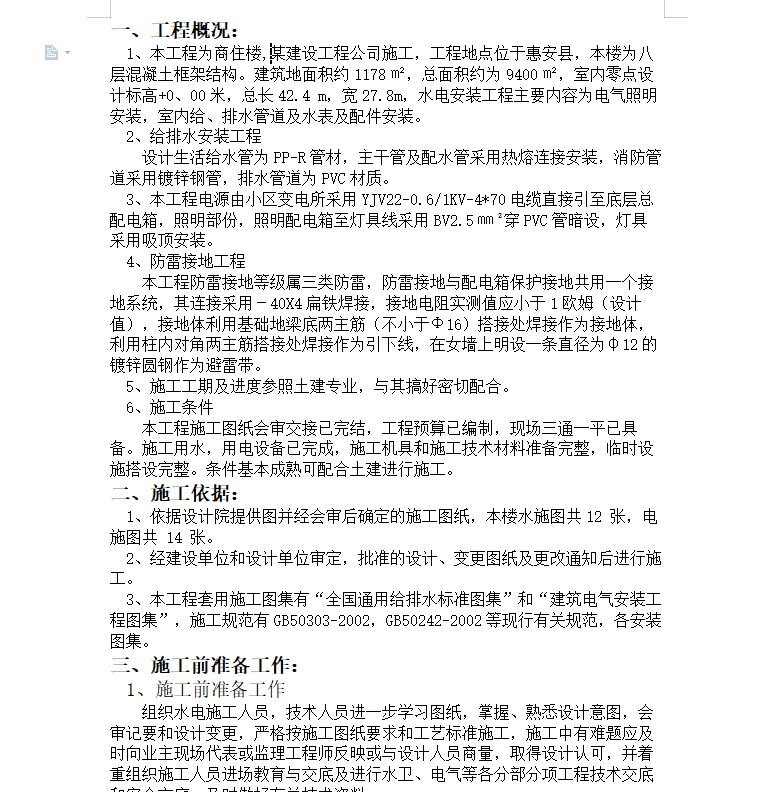

本工程为商住楼,某建设工程公司施工,本楼为八层混凝土框架结构。建筑地面积约1178�O,总面积约为9400�O,室内零点设计标高+0、00米,总长42.4 m,宽27.8m,水电安装工程主要内容为电气照明安装,室内给、排水管道及水表及配件安装。

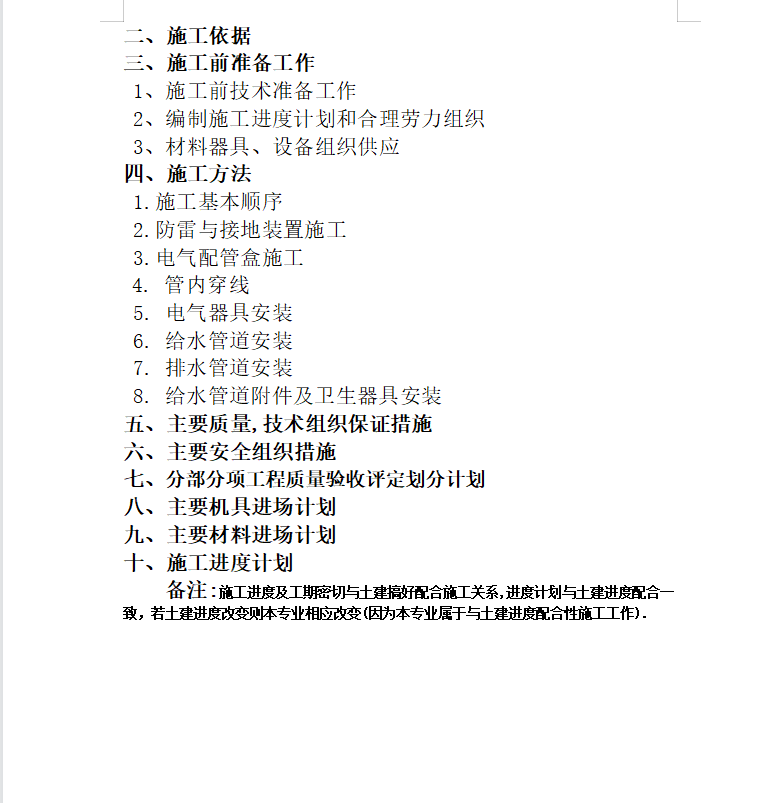

一、工程概况
二、施工依据
三、施工前准备工作
1、施工前技术准备工作
2、编制施工进度计划和合理劳力组织

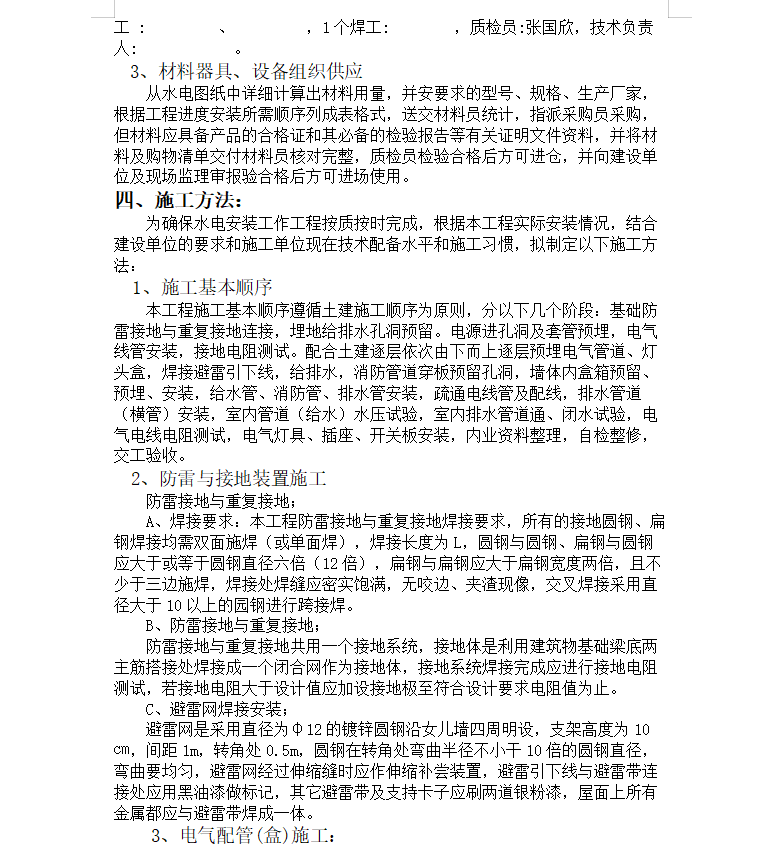

3、材料器具、设备组织供应
四、施工方法
1.施工基本顺序
2.防雷与接地装置施工
3.电气配管盒施工
4. 管内穿线
5. 电气器具安装
6. 给水管道安装
7. 排水管道安装
8. 给水管道附件及卫生器具安装.................
