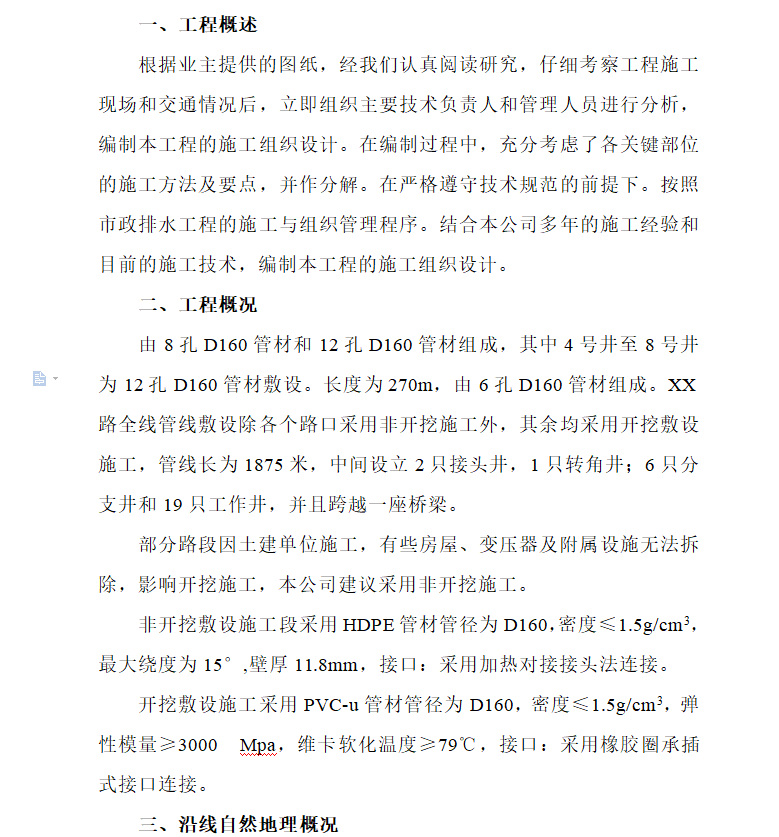

由8孔D160管材和12孔D160管材组成,其中4号井至8号井为12孔D160管材敷设。长度为270m,由6孔D160管材组成。XX路全线管线敷设除各个路口采用非开挖施工外,其余均采用开挖敷设施工,管线长为1875米,中间设立2只接头井,1只转角井;6只分支井和19只工作井,并且跨越一座桥梁。
部分路段因土建单位施工,有些房屋、变压器及附属设施无法拆除,影响开挖施工,本公司建议采用非开挖施工。
非开挖敷设施工段采用HDPE管材管径为D160,密度≤1.5g/cm3,最大绕度为15°,壁厚11.8mm,接口:采用加热对接接头法连接。
开挖敷设施工采用PVC-u管材管径为D160,密度≤1.5g/cm3,弹性模量≥3000 Mpa,维卡软化温度≥79℃,接口:采用橡胶圈承插式接口连接。
