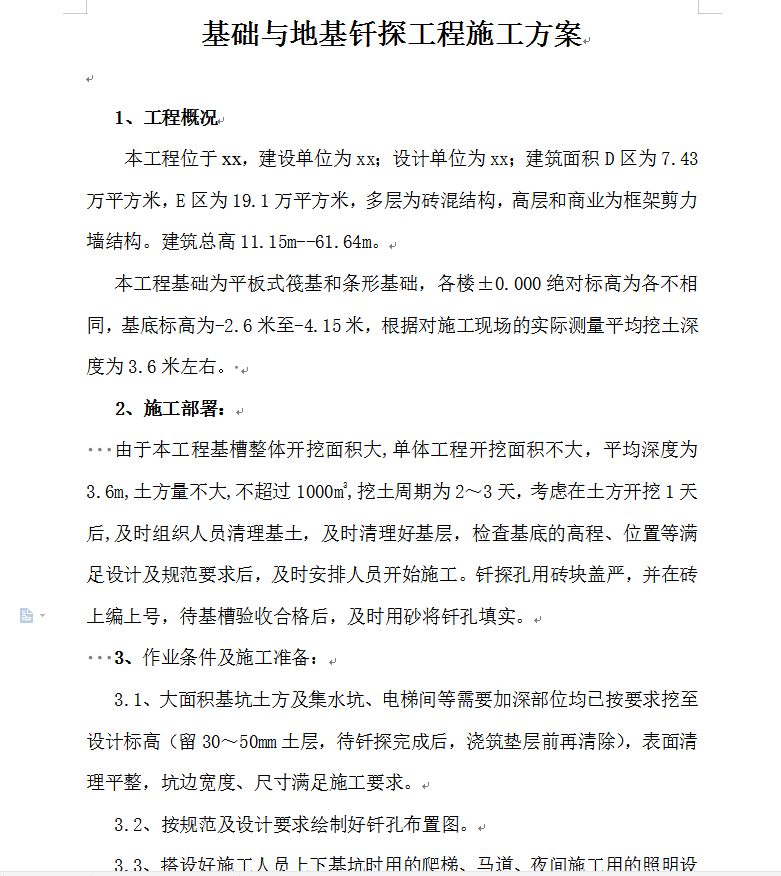

建筑面积D区为7.43万平方米,E区为19.1万平方米,多层为砖混结构,高层和商业为框架剪力墙结构。建筑总高11.15m--61.64m。
本工程基础为平板式筏基和条形基础,各楼±0.000绝对标高为各不相同,基底标高为-2.6米至-4.15米,根据对施工现场的实际测量平均挖土深度为3.6米左右。
由于本工程基槽整体开挖面积大,单体工程开挖面积不大,平均深度为3.6m,土方量不大,不超过1000m3,挖土周期为2~3天,考虑在土方开挖1天后,及时组织人员清理基土,及时清理好基层,检查基底的高程、位置等满足设计及规范要求后,及时安排人员开始施工。钎探孔用砖块盖严,并在砖上编上号,待基槽验收合格后,及时用砂将钎孔填实。
