独立基础工程框架模板施工方案 29P

2023-04-14 0 825
ceomax-pro主题已启用,当前站点还没有验证正版主题授权,暂不可使用 前往授权激活 获取正版授权

本工程基础垫层、独立基础、一层结构梁均采用15mm厚的多层板。模板用龙骨采用50×70木方。板加固系统,采用φ48×3.5钢管。

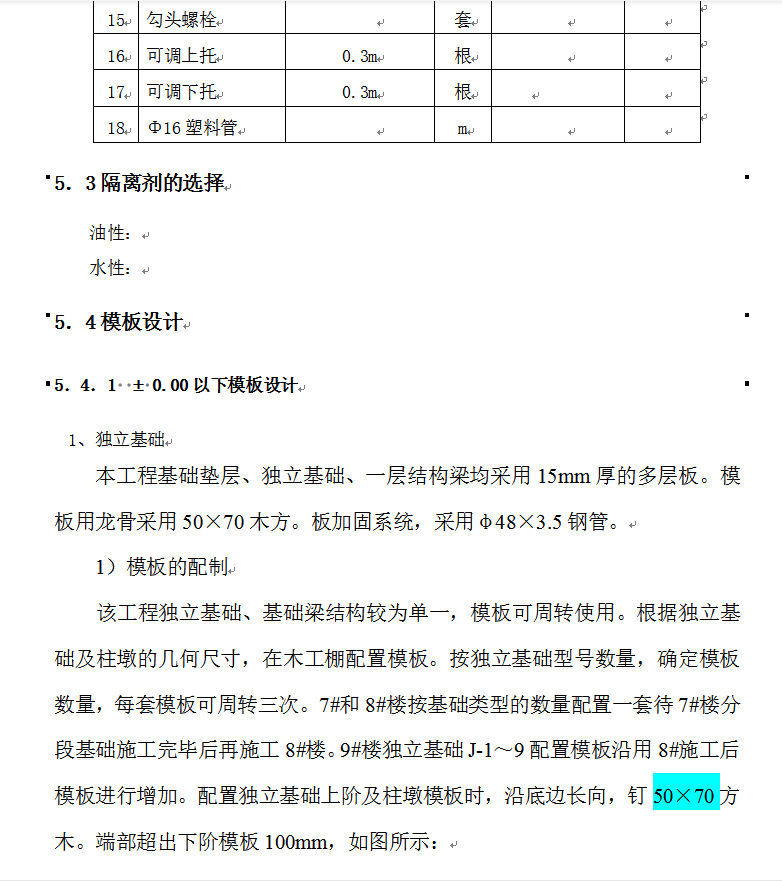

模板的配制:该工程独立基础、基础梁结构较为单一,模板可周转使用。根据独立基础及柱墩的几何尺寸,在木工棚配置模板。按独立基础型号数量,确定模板数量,每套模板可周转三次。7#和8#楼按基础类型的数量配置一套待7#楼分段基础施工完毕后再施工8#楼。9#楼独立基础J-1~9配置模板沿用8#施工后模板进行增加。配置独立基础上阶及柱墩模板时,沿底边长向,钉50×70方木。端部超出下阶模板100mm。

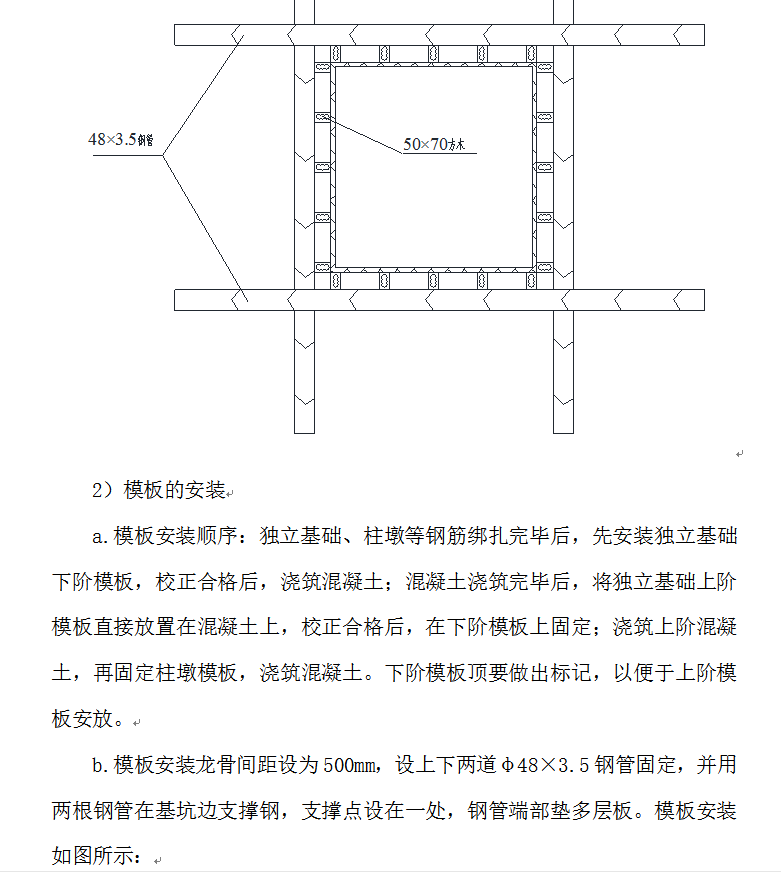

模板的安装:a.模板安装顺序:独立基础、柱墩等钢筋绑扎完毕后,先安装独立基础下阶模板,校正合格后,浇筑混凝土;混凝土浇筑完毕后,将独立基础上阶模板直接放置在混凝土上,校正合格后,在下阶模板上固定;浇筑上阶混凝土,再固定柱墩模板,浇筑混凝土。下阶模板顶要做出标记,以便于上阶模板安放。
b.模板安装龙骨间距设为500mm,设上下两道φ48×3.5钢管固定,并用两根钢管在基坑边支撑钢,支撑点设在一处,钢管端部垫多层板。
