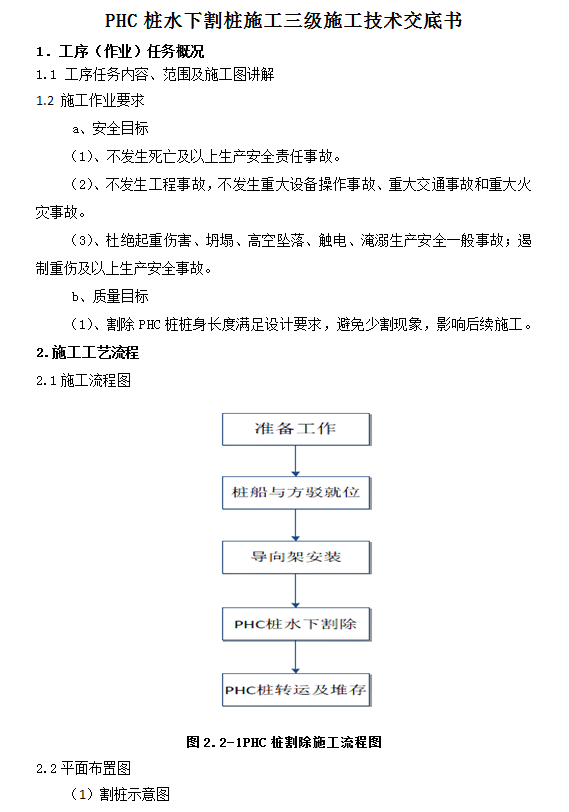

(1)准备工作
PHC桩上部吊点的设置,导向装置的制作。提前安排潜水员进行水下情况考察,检查是否满足施工要求。
(2)桩船与方驳就位
施工前安排桩船与方驳就位,PHC桩捆绑,桩6吊桩。

(3)导向装置安装

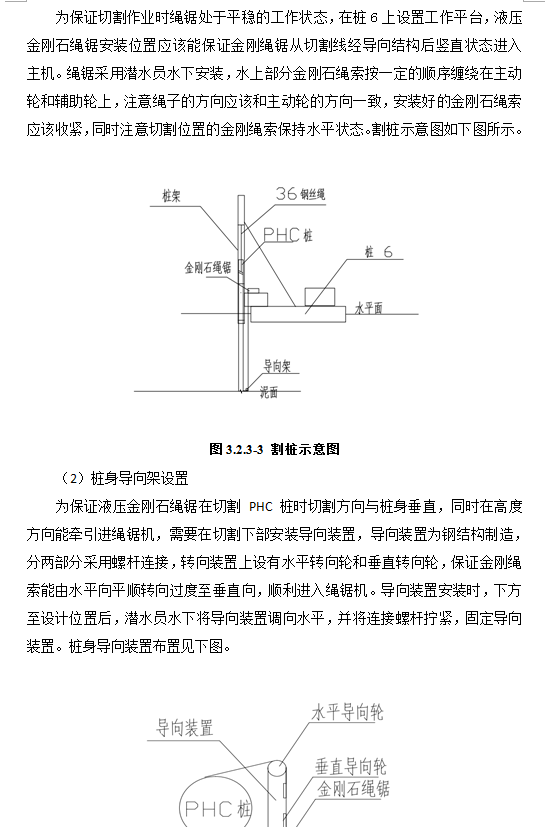

潜水员下水,割缝处挖槽,绳锯切割泵安装在桩6上,导向架焊接在桩6面板上,绳锯链条固定于割缝上 ,固定绳锯主脚架及辅助脚架导向轮安装一定要稳定,且轮的边缘一定要和穿绳孔的中心线对准,以确保切割面的有效切割速度,严格执行安装精度要求。 据已确定的切割形式将金刚石绳索按一定的顺序缠绕在主动轮及辅助轮上,注意绳子的方向应和主动轮驱动方向一致。
