ceomax-pro主题已启用,当前站点还没有验证正版主题授权,暂不可使用 前往授权激活 获取正版授权
地铁工程暗挖 八九洞土方开挖技术交底 - 西南工程联盟

地铁工程暗挖 八九洞土方开挖技术交底

2023-04-14 0 833
ceomax-pro主题已启用,当前站点还没有验证正版主题授权,暂不可使用 前往授权激活 获取正版授权

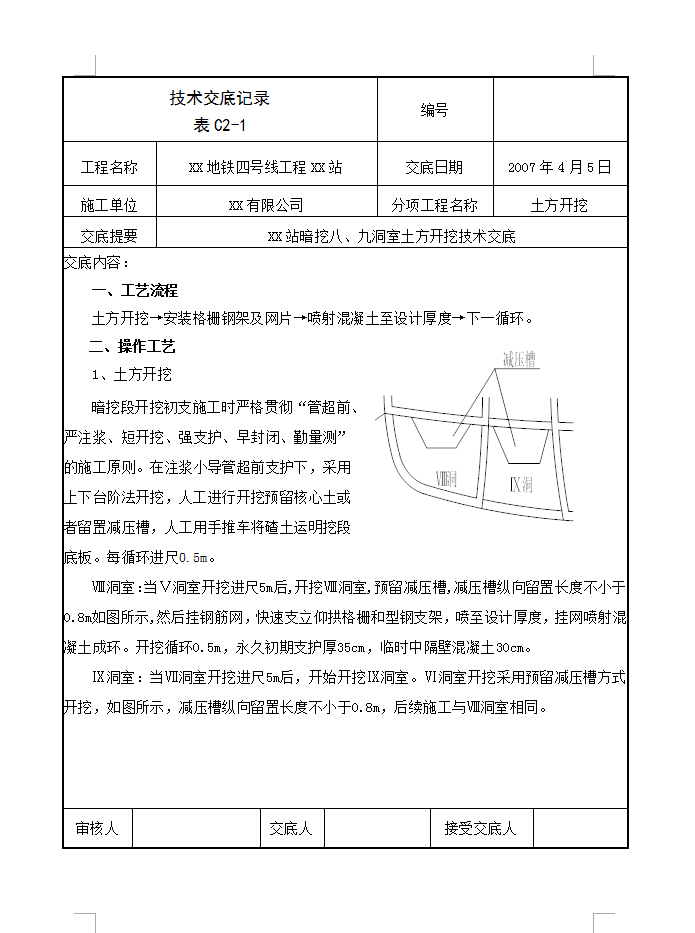

暗挖段开挖初支施工时严格贯彻“管超前、严注浆、短开挖、强支护、早封闭、勤量测”的施工原则。在注浆小导管超前支护下,采用上下台阶法开挖,人工进行开挖预留核心土或者留置减压槽,人工用手推车将碴土运明挖段
底板。每循环进尺0.5m。Ⅷ洞室:当Ⅴ洞室开挖进尺5m后,开挖Ⅷ洞室,预留减压槽,减压槽纵向留置长度不小于0.8m如图所示,然后挂钢筋网,快速支立仰拱格栅和型钢支架,喷至设计厚度,挂网喷射混凝土成环。开挖循环0.5m,永久初期支护厚35cm,临时中隔壁混凝土30cm。Ⅸ洞室:当Ⅶ洞室开挖进尺5m后,开始开挖Ⅸ洞室。Ⅵ洞室开挖采用预留减压槽方式开挖,如图所示,减压槽纵向留置长度不小于0.8m,后续施工与Ⅷ洞室相同。

资源下载此资源仅限注册用户下载,请先

客服微信:18081414629

创始人贺轩的秘书助理

常见问题

相关文章

猜你喜欢
发表评论
暂无评论
官方客服团队

为您解决烦忧 - 24小时在线 专业服务
